Rrjedha e përpunimit të kolonës së EIHE Steel Structure's Steel's Processing & Engineering Achievements

2026-04-28 0 Më lini një mesazh

I. Vizatim i planit të përgjithshëm

Ⅱ. Procesi kyç

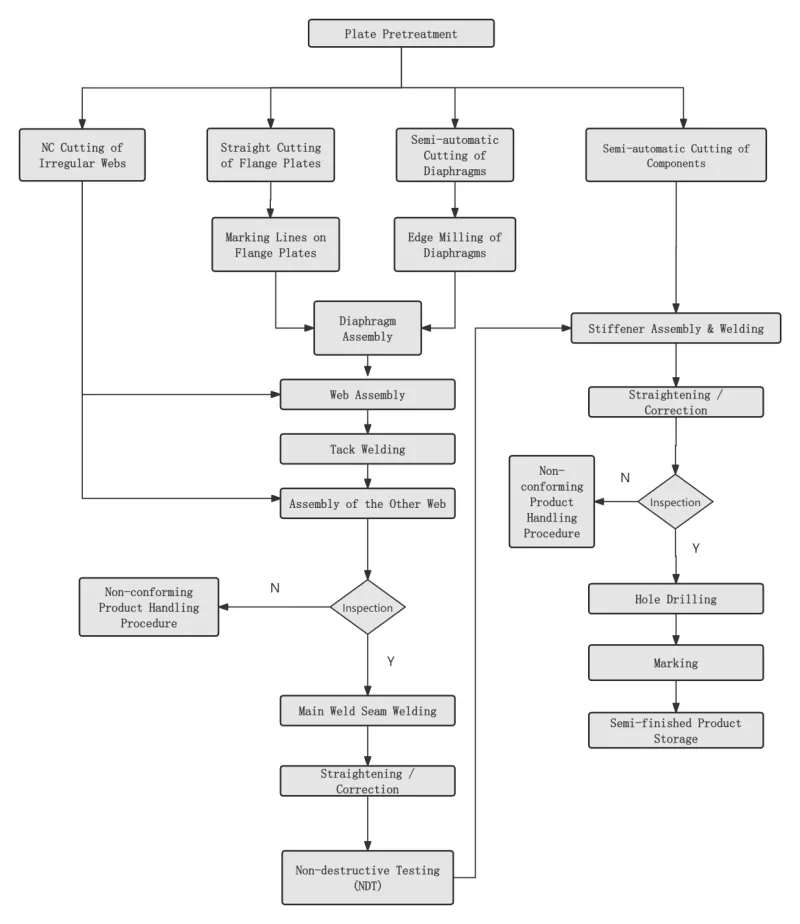

Hapi 1 Paratrajtimi i sipërfaqes së pllakës së çelikut

Kryer në përputhje me kërkesat e projektimit ose procesit përpara zbrazjes së pllakave të çelikut.

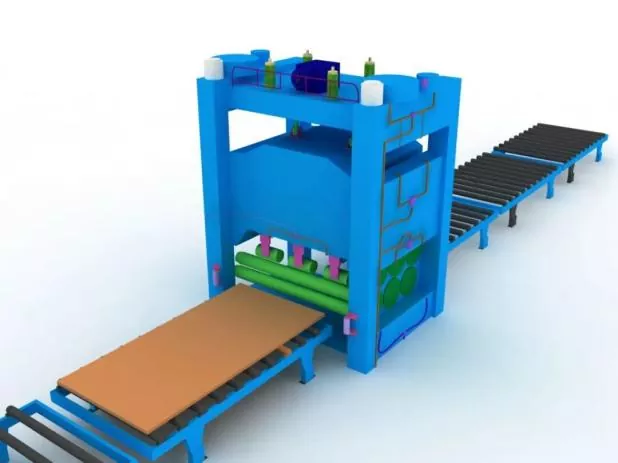

Hapi 2 Drejtimi i pllakës së çelikut

Drejtimi i përgjithshëm duhet të kryhet pas paratrajtimit të pllakës së çelikut për të siguruar saktësinë e zbrazjes dhe për të lehtësuar stresin e brendshëm të mbetur të pllakës së çelikut.

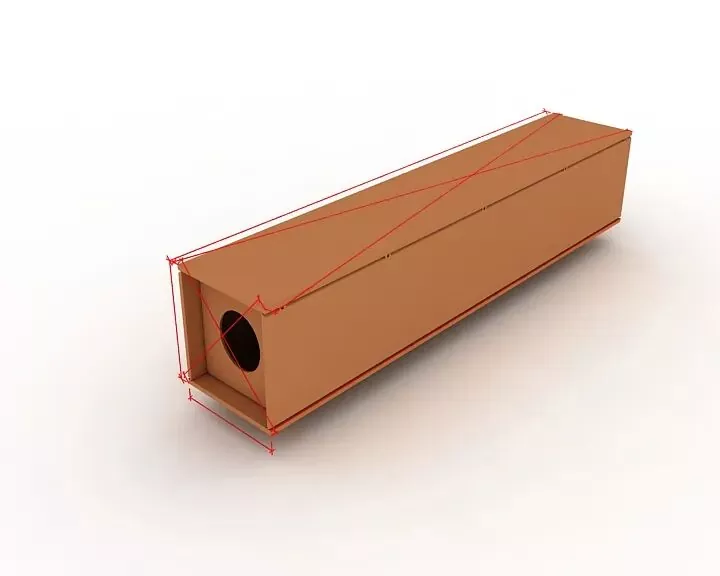

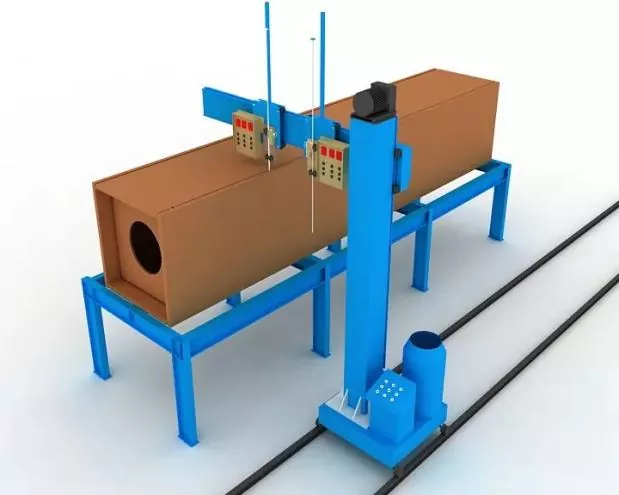

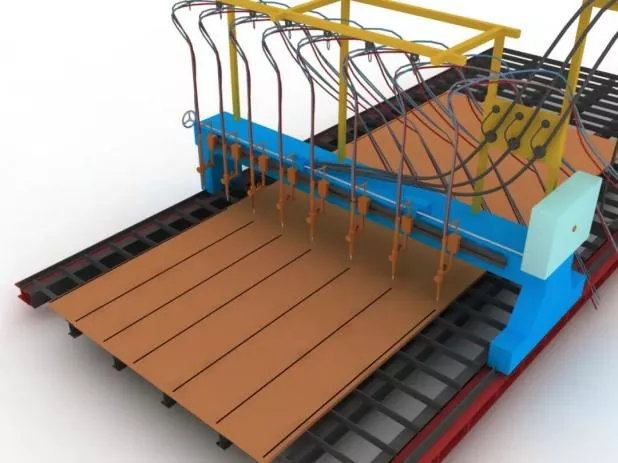

Hapi 3 Prerja dhe zbrazja e pjesëve

Përpara prerjes, rregulloni makinën prerëse, konfirmoni modelin e grykës dhe kontrolloni qëndrueshmërinë e presionit të ajrit.

Gjatë prerjes, ngrohni fillimisht shtresën prerëse të pllakës së çelikut dhe kontrolloni rreptësisht shpejtësinë e prerjes.

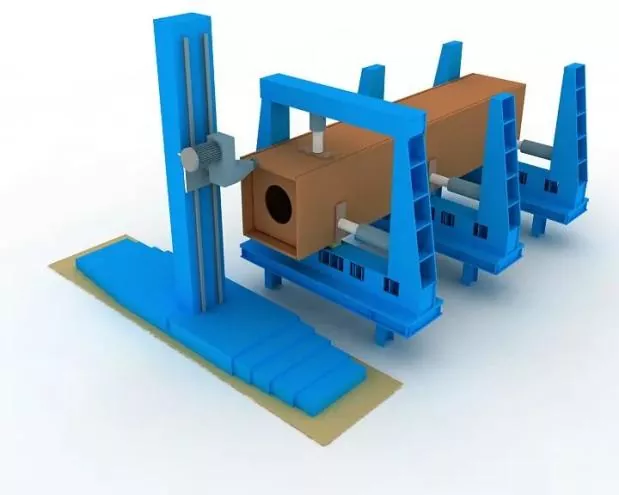

Hapi 4 Drejtimi sekondar i pjesëve

Kryhet pas zbardhjes së pllakave të çelikut për të siguruar saktësinë e montimit dhe për të zvogëluar stresin e brendshëm të mbetur të pllakave të çelikut.

Hapi 5 Cilësimi i pjesëve dhe linjave të paraqitjes

Përpara montimit, fillimisht duhet të vendosen linjat e paraqitjes dhe nyjet.

Gjatë instalimit të digave, duhet të sigurohet niveli horizontal i hapjes së sipërme dhe duhet të garantohet ngurtësia dhe forca e mjaftueshme.

Të gjitha shiritat dhe linjat e paraqitjes mund të vihen në përdorim vetëm pasi të jenë inspektuar dhe miratuar nga personeli i caktuar.

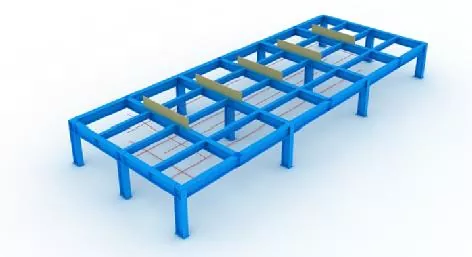

Hapi 6 Pozicionimi i panelit të poshtëm

Pozicionuar me saktësi nga kumbulla dhe linjat e paraqitjes.

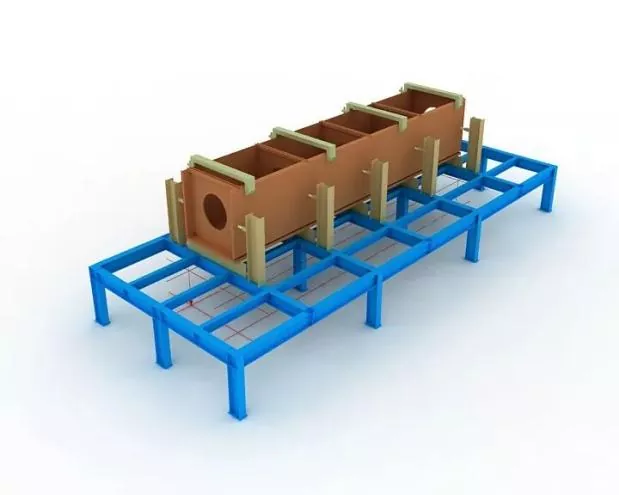

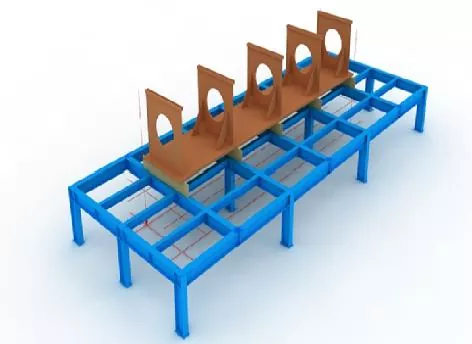

Hapi 7 Montimi i diafragmës

Përpara montimit të diafragmave, shënoni linjat e pozicionimit në panelin e poshtëm dhe hiqni ndryshkun lundrues në të dy anët e linjave me një rrotë bluarëse.

Pasi të jenë ngritur diafragmat, fiksoni ato me saldim ngjitës.

Hapi 8 Asambleja në ueb

Pasi rrjeta të jetë montuar dhe kualifikuar, ngjiteni fort në diafragmë me një fole dhe më pas rregulloni me saldim me ngjitje.

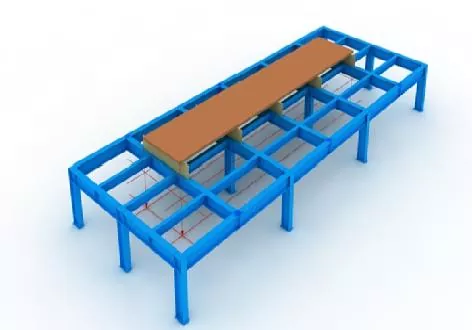

Hapi 9 Mobilimi i panelit të sipërm

Plotësoni pozicionimin e saktë të panelit të sipërm me kumbull, më pas rregulloni me saldim me ngjitje.

Hapi 10 Saldimi me elektroskorje me diafragmë

Saldimi me elektroskorje të njëanshme është miratuar për diafragmat.

Mëngët e bakrit për fillimin dhe shuarjen e harkut duhet të instalohen në hapjet e sipërme dhe të poshtme të vrimave të saldimit me elektroskorje gjatë saldimit.

Rryma dhe voltazhi i saldimit duhet të kontrollohen rreptësisht gjatë gjithë procesit të saldimit dhe vëmendje duhet t'i kushtohet vëzhgimit të ndryshimit të ngjyrës së zonës së saldimit me elektroskorje në rrjetë.

Hapi 11 Inspektimi i përgjithshëm

Gjatë inspektimit, fokusohuni në kontrollimin nëse gjatësia e komponentit, dimensionet diagonale dhe dimensionet e seksionit fundor plotësojnë kërkesat e projektimit dhe specifikimeve dhe korrigjoni të gjitha pjesët jashtë tolerancës.

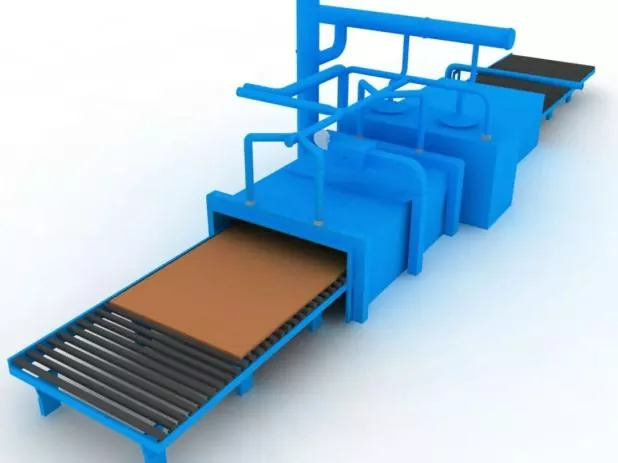

Hapi 12 Përfundimi i bluarjes

Flisni faqen fundore pas montimit dhe saldimit.

Garantoni nivelin e pjesëve dhe paralelizmin midis faqes fundore dhe frezës.

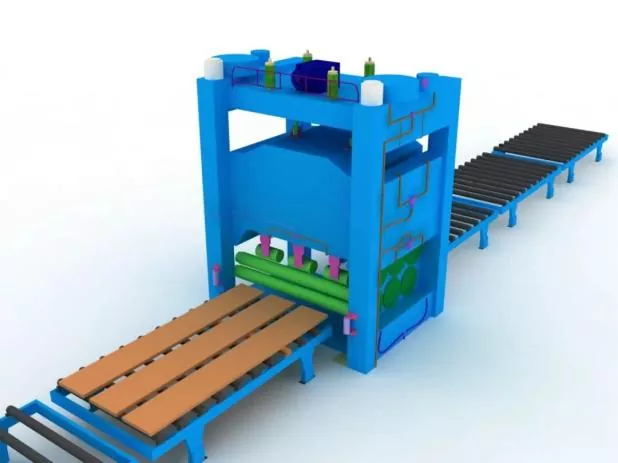

Hapi 13 Shpërthimi me rërë dhe heqja e ndryshkut

Heqja e plotë e ndryshkut me anë të shpërthimit me rërë siç kërkohet pas saldimit, më pas transferohet në konstruksionin e veshjes.

Ⅲ. Specifikimet për montimin, pozicionimin dhe saldimin

Saktësia e montimit

Gjatë montimit:

● Duhet të miratohen kufizime të përshtatshme për të kontrolluar deformimin e saldimit.

● Përshtatjet e tkurrjes së saldimit dhe deformimi i arsyeshëm i kundërt duhet të rezervohen për të kontrolluar dimensionet e komponentit dhe për të siguruar formën e duhur.

Devijimet e lejuara për fabrikimin dhe montimin e lidhjeve të salduara, si dhe tolerancat dimensionale të komponentëve strukturorë, duhet të jenë në përputhje me kërkesat e Kodit për Pranimin e Cilësisë së Ndërtimit të Strukturave të Çelikut (GB 50205).

Saldimi i pozicionimit të montimit

Ai do të zbatohet me saldim gjysmë automatik me hark metalik me tela të ngurtë (GMAW).

Saldator

Salduesit e angazhuar në saldimin me ngjitje montimi duhet të mbajnë certifikatat përkatëse të kualifikimit të specifikuara në Specifikimet Teknike për Saldimin e Konstruksioneve të Çelikut të Ndërtimit (JGJ81).

Pozicioni i saldimeve ngjitëse

Pozicioni i saldimeve ngjitëse: Saldimet ngjitëse duhet të shmangin fillimin dhe mbarimin e saldimeve formale dhe nuk duhet të vendosen në qoshe, skaje, skaje dhe zona të tjera kritike të prirura ndaj forcës strukturore dhe defekteve të punës.

Për nyjet T, saldimi me ngjitje: Duhet të kryhet në mënyrë simetrike në të dyja anët; ndërkohë, saldimi me ngjitje brenda brazdës duhet të shmanget sa më shumë që të jetë e mundur.

Për saldimin me brazdë me depërtim të plotë: Saldimi me ngjitje duhet të kryhet në brazdë për gërvishtje të pasme, p.sh.

Pozicionet e montimit dhe saldimit të pllakave mbështetëse të saldimit, si dhe pllakave të rrjedhjes dhe rrjedhjes duhet të jenë në përputhje me standardet përkatëse

Materialet e saldimit

Materialet e saldimit të përdorura për montim dhe saldim me ngjitje duhet të jenë në përputhje me ato për saldimin formal, d.m.th., të miratohen të njëjtat materiale saldimi si në saldimin zyrtar.

Për saldimin e montimit ndërmjet çelikut me rezistencë të lartë dhe çelikut me rezistencë të ulët, materialet e saldimit duhet të zgjidhen në përputhje me klasën e çelikut me rezistencë të ulët.
